Thanh tra NHNN chỉ ra hàng loạt dự án tại VietinBank chậm tiến độ, kéo dài nhiều năm

Văn Đức

22/04/2026 16:02

Theo Thanh tra Ngân hàng Nhà nước Việt Nam, qua kiểm tra một số cơ sở được chọn mẫu, nhiều dự án đầu tư, xây dựng tại VietinBank triển khai chậm so với tiến độ phê duyệt, kéo dài qua nhiều năm và phải điều chỉnh kế hoạch nhiều lần, làm phát sinh chi phí và ảnh hưởng đến hiệu quả sử dụng vốn.

Thanh tra Ngân hàng Nhà nước Việt Nam (NHNN) ngày 21/4/2026 đã ban hành Thông báo số 1151/TB-TTNH2 về kết luận thanh tra công tác phòng, chống lãng phí trong quản lý, sử dụng cơ sở nhà, đất tại Ngân hàng TMCP Công thương Việt Nam (VietinBank).

Theo Kết luận thanh tra số 15/KL-TTNH2, VietinBank hiện quản lý, sử dụng 745 cơ sở nhà, đất. Toàn bộ số cơ sở này thuộc diện phải sắp xếp, xử lý theo quy định tại các nghị định hiện hành và phù hợp với phương án đã báo cáo cơ quan quản lý.

Qua kiểm tra, xác minh tại một số cơ sở được lựa chọn, cơ quan thanh tra ghi nhận bên cạnh kết quả đạt được, vẫn còn tồn tại một số hạn chế trong quản lý và sử dụng tài sản tại VietinBank.

Cụ thể, có 4 cơ sở để đất trống trong thời gian dài chưa triển khai xây dựng trụ sở làm việc. Việc ban hành định mức, tiêu chuẩn về trụ sở làm việc còn chậm; một số dự án đầu tư, xây dựng triển khai chưa kịp thời.

Ngoài ra, một số dự án chậm tiến độ, kéo dài nhiều năm so với kế hoạch được phê duyệt, phải điều chỉnh nhiều lần, làm phát sinh chi phí quản lý, chi phí gián tiếp và chi phí cơ hội, không bảo đảm yêu cầu sử dụng vốn đầu tư hiệu quả theo mục tiêu ban đầu của dự án. Một số công trình chậm lập, thẩm tra, phê duyệt quyết toán sau khi hoàn thành, chưa được đưa vào khai thác đúng thời điểm.

Thanh tra cũng ghi nhận tình trạng một số cơ sở cho thuê phần lớn diện tích; có trường hợp sử dụng chưa đúng mục đích. Về pháp lý, một số tài sản chưa hoàn thiện hồ sơ như chưa được cấp giấy chứng nhận, chưa thực hiện chuyển tên sở hữu hoặc đã hết thời hạn thuê đất nhưng chưa được gia hạn.

Bên cạnh đó, có cơ sở chưa khai thác hết diện tích đã xây dựng, phần diện tích còn lại sau đầu tư còn lớn.

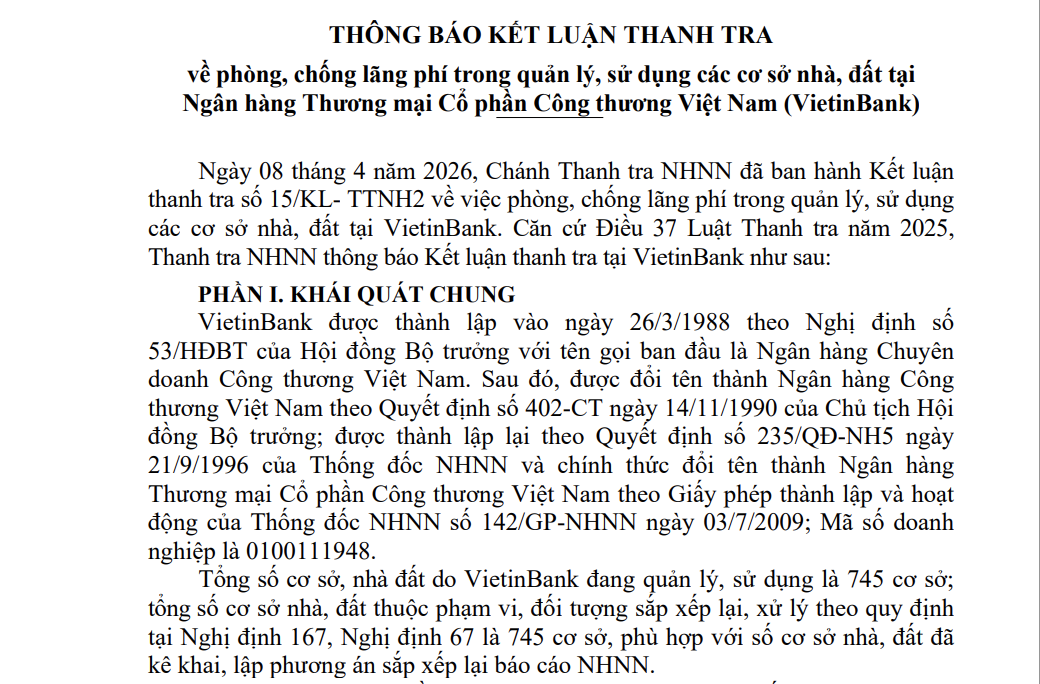

(Ảnh chụp màn hình)

Ngoài nguyên nhân khách quan, cơ quan thanh tra cho rằng công tác quản lý, sử dụng tại một số cơ sở nhà, đất của VietinBank chưa chặt chẽ; việc phối hợp với các cơ quan chức năng trong hoàn thiện thủ tục pháp lý và triển khai dự án còn chậm. Một số đơn vị chưa kịp thời rà soát, điều chỉnh dự án khi có thay đổi về nhu cầu sử dụng hoặc điều kiện thực hiện.

Quá trình phối hợp giữa các bên liên quan trong triển khai dự án còn hạn chế, chưa xử lý kịp thời các vướng mắc phát sinh. Đồng thời, việc ban hành tiêu chuẩn, định mức sử dụng cơ sở nhà, đất chưa kịp thời, dẫn đến việc bố trí, sử dụng chưa đồng bộ trong hệ thống.

Thanh tra NHNN xác định các tập thể, cá nhân trực tiếp liên quan qua các thời kỳ chịu trách nhiệm đối với những tồn tại nêu trên; Hội đồng quản trị, Ban Điều hành và Ban Kiểm soát chịu trách nhiệm chung.

Cơ quan thanh tra đã đưa ra 8 kiến nghị đối với VietinBank, đồng thời kiến nghị với Thanh tra Chính phủ. Trong đó, yêu cầu tổ chức kiểm điểm, rút kinh nghiệm và tăng cường công tác kiểm tra, kiểm toán nội bộ; quản lý chặt chẽ việc sử dụng các cơ sở nhà, đất nhằm bảo đảm hiệu quả, đúng quy định pháp luật, hạn chế lãng phí tài sản nhà nước.

Cũng tại Thông báo số 1151/TB-TTNH2, Thanh tra NHNN còn cho biết, VietinBank được xác định đã cơ bản chấp hành các quy định của Nhà nước và của ngành về phòng, chống lãng phí trong quản lý, sử dụng cơ sở nhà, đất. Hội đồng quản trị, Ban Điều hành và Ban Kiểm soát thường xuyên chỉ đạo triển khai theo đúng chức năng, nhiệm vụ; thực hiện việc sắp xếp, xử lý nhà, đất theo thẩm quyền và báo cáo đầy đủ tới Ngân hàng Nhà nước Việt Nam. Đại diện phần vốn nhà nước tại ngân hàng định kỳ báo cáo kết quả thực hiện, đồng thời VietinBank xây dựng kế hoạch nhằm tối ưu hóa giá trị các cơ sở đang quản lý.

Ngân hàng cũng đã thực hiện đầy đủ nghĩa vụ tài chính liên quan đến đất đai, không phát sinh nợ đọng thuế. Nhìn chung, công tác phòng, chống lãng phí trong đầu tư xây dựng cơ bản và quản lý, sử dụng nhà, đất được triển khai tương đối hiệu quả.

Văn Đức
